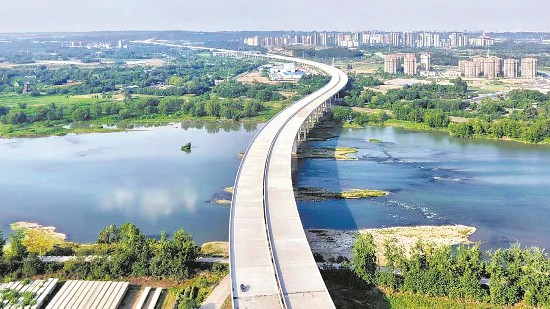

11條電力線路遷改完成 成都二繞至文山樞紐段向通車沖刺
2025年08月17日08:16 | 來源:成都日報

原標題:成都二繞至文山樞紐段向通車沖刺
記者昨日獲悉,隨著成樂高速擴容項目新津段最后兩條110KV高等級電力線路(鄧店線、店趙線)拆舊完畢,橫亙在成都二繞至文山樞紐段上空的11條電力線路完成遷改,項目正式邁入通車沖刺階段。該段建成后,將實現與天邛高速、成都第二繞城高速互聯互通。
成都二繞至文山樞紐段全長11公里,該區域上空高等級電力線路縱橫交錯,成為制約項目推進的關鍵瓶頸?!案叩燃夒娏π戮€路的最后駁接施工和舊線路的拆除需要在完全停電的狀態下進行,是一項涉及新津、邛崍眾多企業、工業園區及居民供電的‘動脈血管手術’工程?!背蓸饭鞠嚓P(guān)負責人介紹,為保障正常供電,協調成都電力公司從全國調集80臺中壓發電車分布在21個點位發電保供,保障施工不造成任何影響,實現了“無感”遷改。
據了解,成樂高速擴容項目是四川省第一條大規?!八母陌恕苯?jīng)營性高速公路改擴建項目。項目主線起于成都市武侯區三環路川藏立交,止于樂山市市中區辜李壩,同步建設樂山城區過境復線,串聯成都、眉山、樂山3市9區(縣),全長136公里。目前,文山樞紐互通至樂山辜李壩段已全部建成通車,通車總里程占項目建設總里程的73%。 (成都日報錦觀新聞記者 周鴻 受訪者供圖)
(責編:章華維、羅昱)
