迎“峰”而上 保障電力供應

110千伏天華變電站35千伏配套線路工程作業現場。

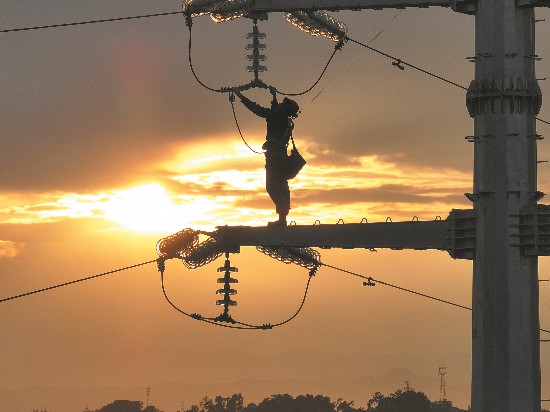

“注意系好安全帶,腳下要踩穩!”7月29日晚上8時,熱浪還未退去,在成都市蒲江縣110千伏天華變電站35千伏配套線路工程現場,地面上的工作負責人用對講機向塔上施工人員叮囑道。新建的鐵塔浸在夕陽的“熔金”里顯得格外耀眼,鋼鐵骨架的棱角被“鍍”得發亮。
隨著新一輪高溫天氣來臨,成都市氣象臺連續發布高溫紅色預警。受降溫負荷攀升影響,蒲江縣110千伏金馬變電站設備及2條35千伏線路重載運行。為緩解壓力,將110千伏金馬變電站所供部分負荷接入110千伏天華變電站供電,國網蒲江縣供電公司組織電網建設人員加快110千伏天華變電站35千伏配套工程建設進度,迎“峰”而上,打響項目施工攻堅戰。
“我們一鼓作氣,要在4天內完成2基35千伏鋼管桿的組立架線、進站聯調等關鍵工作!”7月26日開始,110千伏天華變電站35千伏配套工程進入最后攻堅階段,電網建設者展開了一場與高溫的特殊較量。
7月29日7時50分,2基桿塔組立現場已經開始有條不紊地施工作業,身著工裝的作業人員,緊鑼密鼓進行鐵塔引流線搭接、附件安裝、電纜提升等工作。直至7月30日10時44分,電力工人經過連續26小時高強度晝夜不歇奮戰,110千伏天華變電站35千伏配套工程順利投運,不僅徹底解決了蒲江110千伏金馬變電站的夏季重載問題,更升級了區域電網架構,為居民清涼度夏提供了有力的電力保障。(成都日?qǐng)?bào)錦觀新聞?dòng)浾?楊甦 受訪者供圖)
