成都電網安全承載能力提升至2310萬千瓦 年增13.2%

人民網記者 朱虹
2025年07月01日15:51 | 來源:人民網-四川頻道
小字號

6月30日,成都空港新城220千伏輸變電工程投運,標志著國網成都供電公司建設的迎峰度夏重點工程全部建成投運,成都電網安全承載能力提升至2310萬千瓦。待7月中旬檢修計劃執行完畢,成都電網將實現全元件運行,以最佳狀態最大出力確保迎峰度夏和世運會保電期間平穩運行。

2024年6月,成都電網安全承載能力達到2040萬千瓦。一年間,國網成都供電公司電力建設者克服作業量成倍增長、連續夜間施工等重重困難,投運大中型基建項目33項,使成都電網安全承載能力提升至2310萬千瓦,年增13.2%,創造了電網建設的“成電速度”。

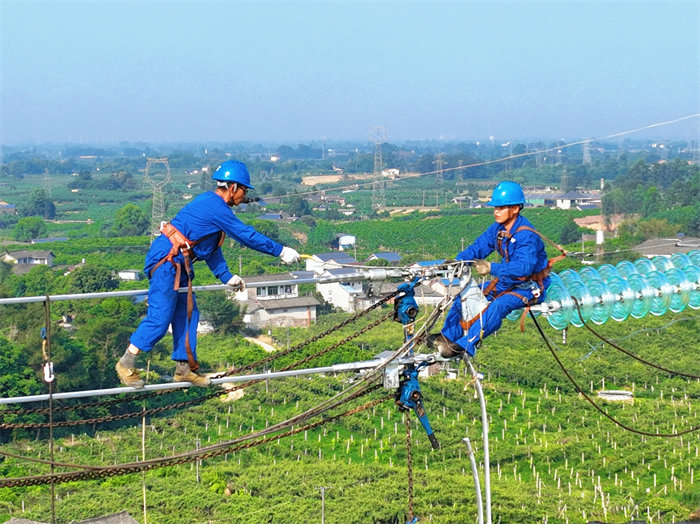

國網成都供電公司高空作業人員在成都邛崍500千伏輸變電工程220千伏配套工程施工現場緊固導線。梁洋攝

國網成都供電公司高空作業人員在成都邛崍500千伏輸變電工程220千伏配套工程施工現場緊固導線。梁洋攝

電網建設離不開完備的政策支持體系。今年1月,成都市歷史首次舉辦新型電力系統高質量發展現場推進活動,與國網四川省電力公司簽訂《政企合力打造現代一流電網推動成都市經濟社會高質量發展深化合作協議》。今年4月,成都市人民政府辦公廳印發《關于進一步增強成都市電力保障能力的若干政策措施》。近年來,成都市委、市政府陸續出臺電力規劃、電網建設等33項政策,形成了較為完備的“政策保障矩陣”。

2025年不僅是四川有電、成都有電120周年,也是“十四五”收官、“十五五”開局的關鍵之年。成都電網建設體量之大、任務之重前所未有,全年在建大中型基建項目87項。

一項項工程的建成投運,為安全承載能力大幅提升打下了堅實的物質基礎。6月26日,成都邛崍500千伏輸變電工程投運。投運后,新增變電容量240萬千伏安,為邛崍市、大邑縣、新津區等成都西南片區經濟社會發展提供電力保障,成都“立體雙環”網架規劃中的“內七外八”共計15座變電站已建成13座。

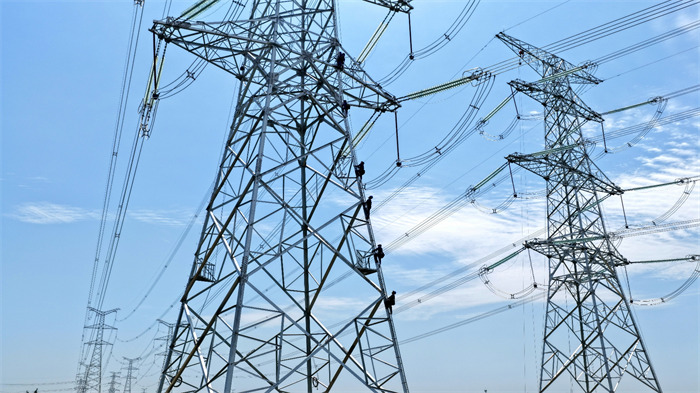

國網成都供電公司員工登塔驗收成都邛崍500千伏輸變電工程輸電線路。陳翔攝

國網成都供電公司員工登塔驗收成都邛崍500千伏輸變電工程輸電線路。陳翔攝

據統計,2024年7月至今,國網成都供電公司投運500千伏變電站1座、220千伏變電站6座、110千伏變電站4座,投運項目總計新增變電容量561萬千伏安、500千伏線路344.9千米、220千伏線路480.8千米、110千伏線路181.93千米。

此外,成都正加速推進新型電力系統建設,分布式光伏、新型儲能等落地案例“遍地開花”。今年5月26日,投資2.25億元、裝機規模10萬千瓦/20萬千瓦時的四川成都新津鄧雙儲能電站正式投運,標志著成都新型電力系統建設在儲能方面取得關鍵性、突破性進展。隨后,彭州永定橋儲能電站也順利投運,兩座電站能夠在負荷高峰時段提供20萬千瓦保供頂峰能力,單次充電可供約20萬臺1.5P空調使用2小時。國網成都供電公司優化容缺受理、方案評審流程,為電網側儲能電站提供全方位高效服務,助力儲能電站按期投運。

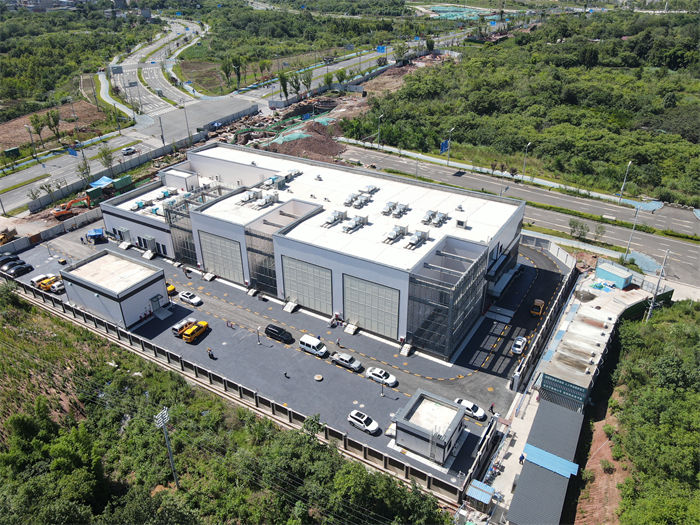

成都空港新城220千伏變電站全貌。蒲瑞昕攝

成都空港新城220千伏變電站全貌。蒲瑞昕攝

到2025年底,國網四川電力將建成成都500千伏“立體雙環”網架,成都電網主網承載能力將達到2600萬千瓦,較“十三五”末翻一番。
